EFH Bättig

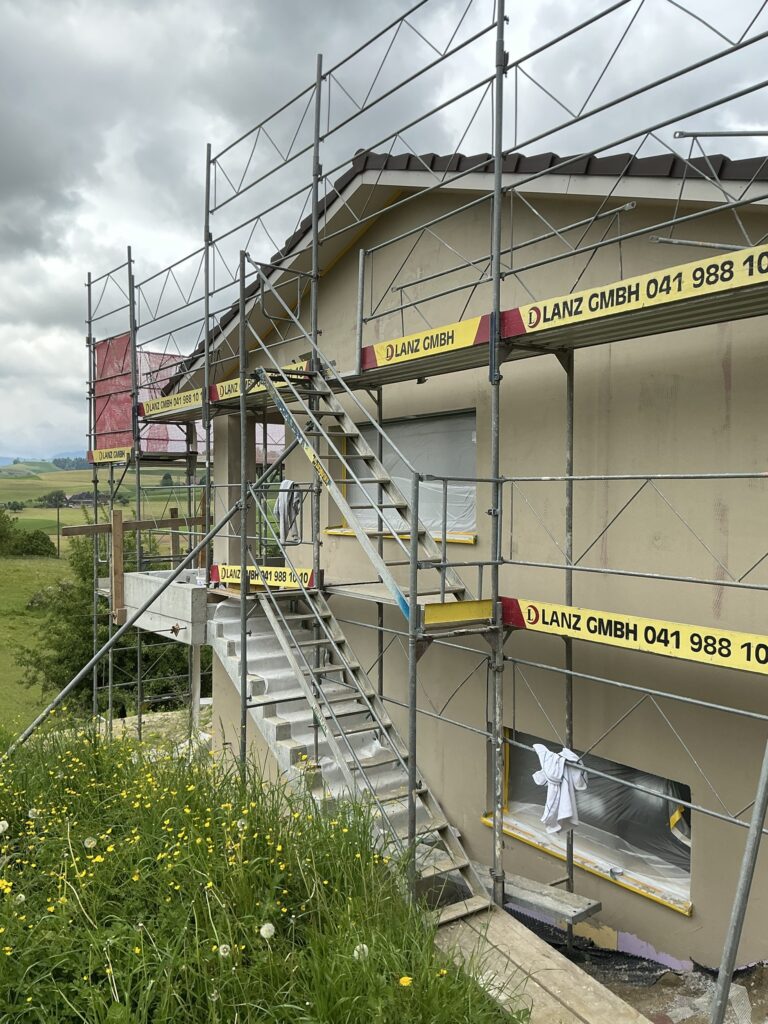

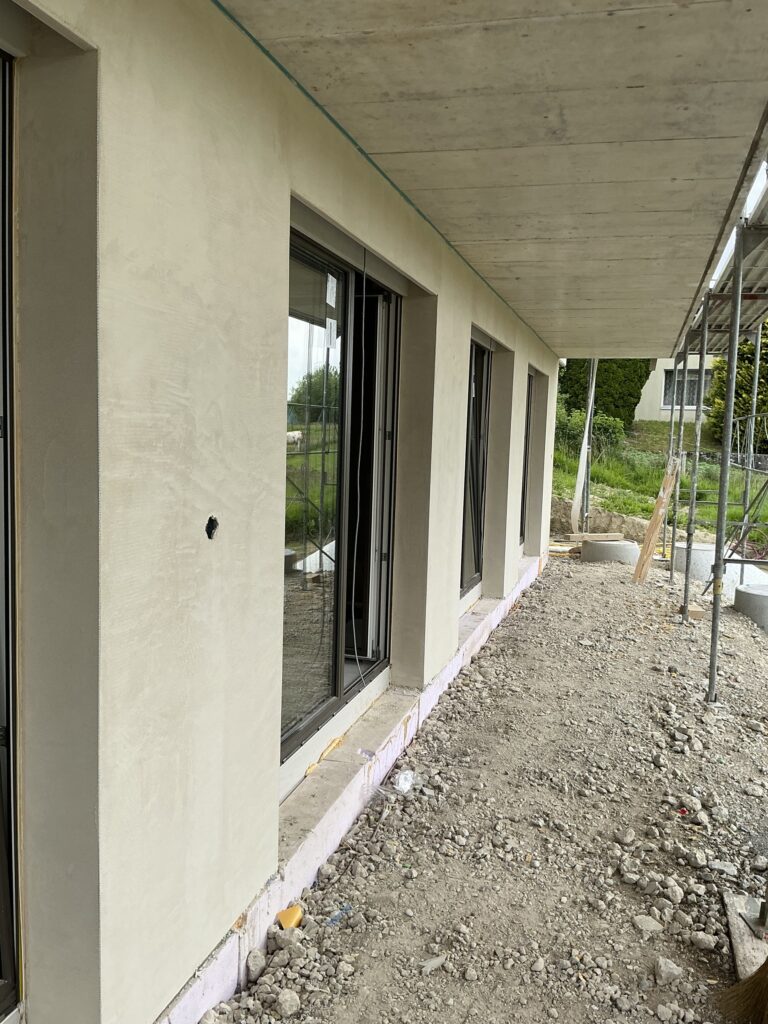

Verfolgen Sie hier die gesamte Bauzeit des Einfamilienhauses Bättig in Ufhusen.
21. Mai 2025

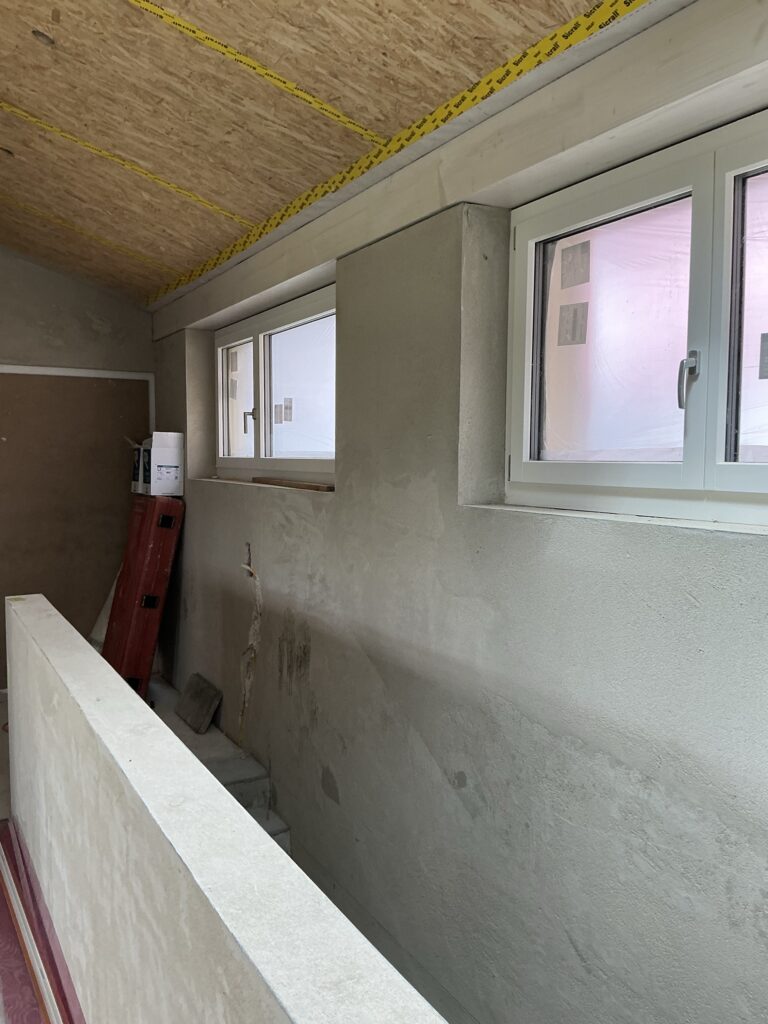

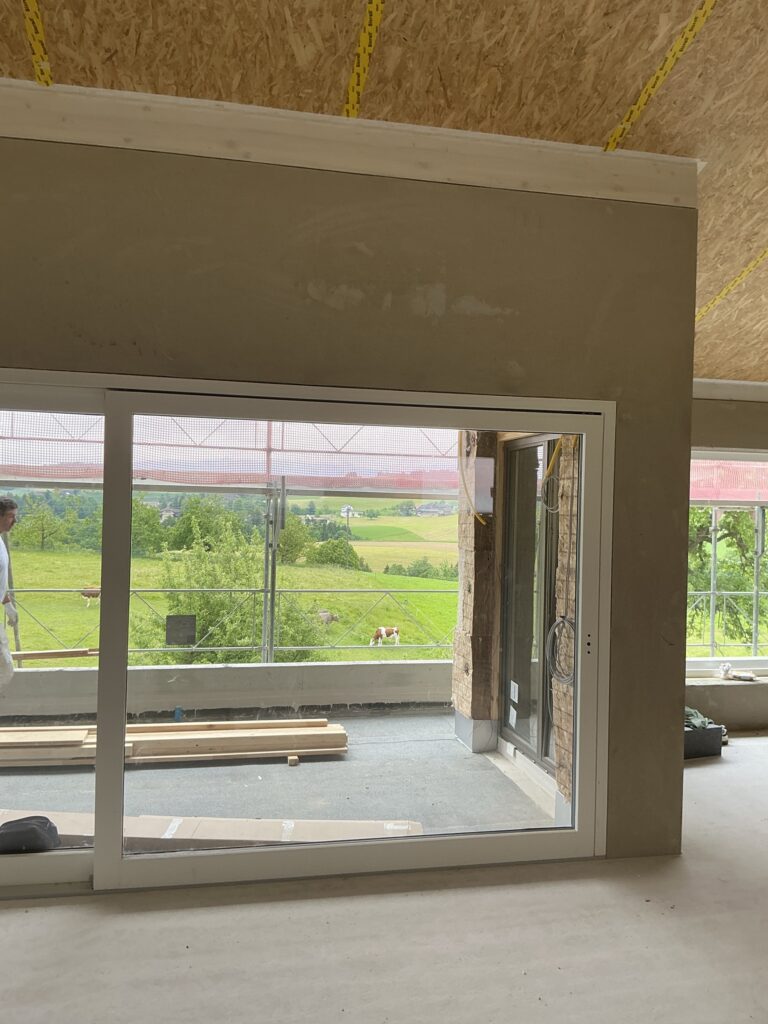

Inzwischen wurde bereits ein Grossteil der Aussenwände gedämmt, und die Holzunterkonstruktion für die Teile der Fassade, die später hinterlüftet werden sollen, konnte bereits erstellt werden. Ebenfalls konnte im Gebäude der Grundputz durch den Gipser aufgetragen werden. Dieser gleicht Unebenheiten aus dem Rohbau aus und bietet einen sauberen Untergrund für den abschliessenden Deckputz. Nach dem Grundputz konnte der Unterlagsboden gegossen werden. Dieser ist vollständig von der restlichen Konstruktion im Haus mit Dämmung entkoppelt, um den Trittschall im Gebäude möglichst gering zu halten und die Übertragung zu stoppen. Da durch den Grundputz und den Unterlagsboden sehr viel Feuchtigkeit ins Gebäude hineingebracht wurde, muss nun mehrmals täglich durchgelüftet werden, um anfallendes Kondensat möglichst schnell zu entfernen, da sonst Fenster oder andere Bauteile schimmeln oder aufquellen können.




16. April 2025

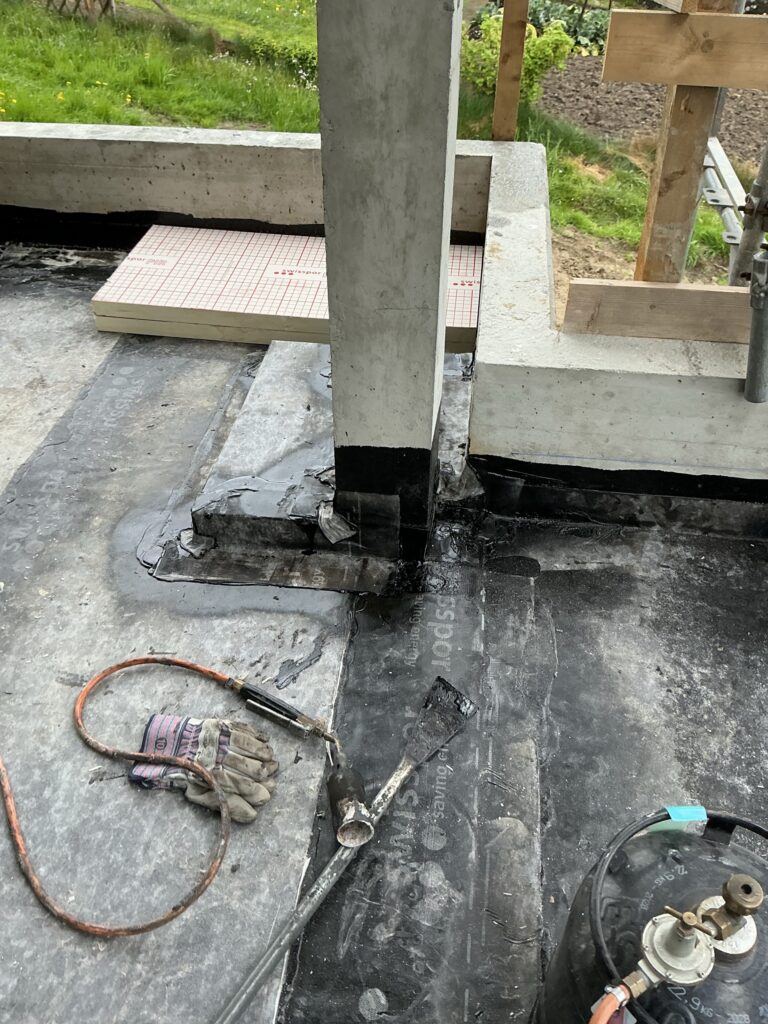

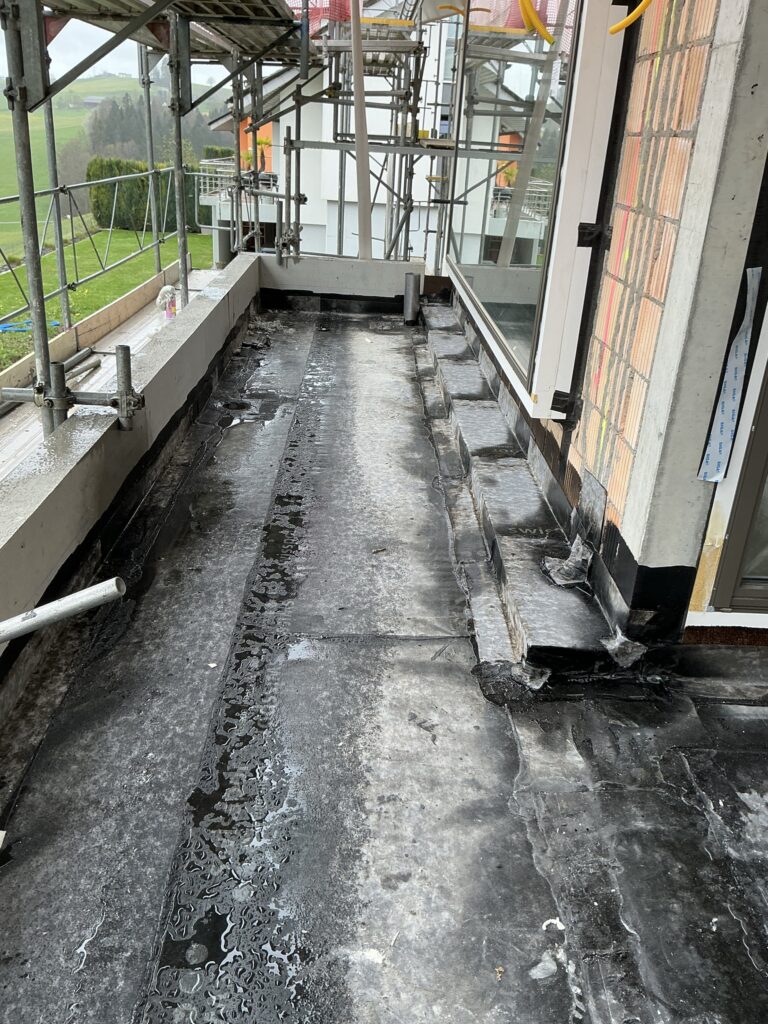

Momentan wird gerade der Balkon abgedichtet und gedämmt. Die Dichtigkeit des Balkons wird durch eine Bitumenabdichtung gewährleistet. Diese besteht aus einzelnen Bitumenbahnen, welche vor Ort miteinander verschweisst werden. Ebenfalls konnte der Gipser im Innenraum mit dem Anbringen der Kantenschutzprofile, für den späteren Grundputz, starten. Diese verhindern später das Abplatzen des Verputzes bei möglichen Schlägen oder Belastungen.




31. März 2025

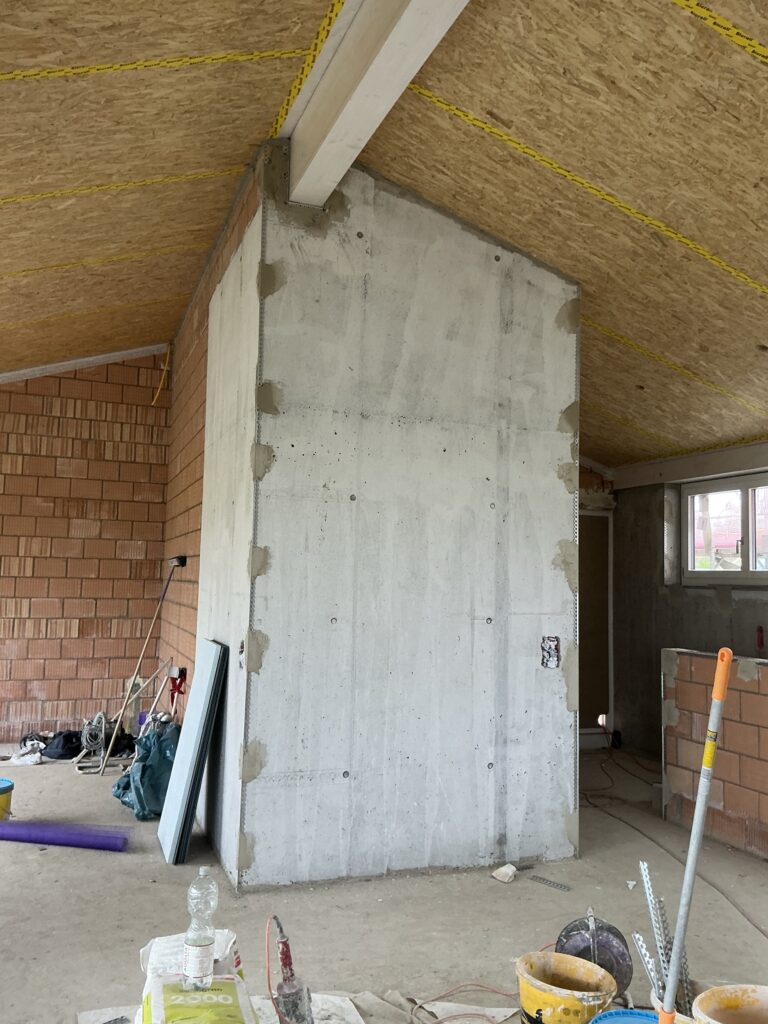

Der Holzbauer konnte in den letzten Tagen und Wochen das Dach aufrichten und abdichten. Da das Dach im Elementbau erstellt worden ist, konnte beim Aufbau vor Ort viel Zeit gespart werden, da man nur die einzelnen Elemente zusammenfügen musste. Da nun die Gebäudehülle soweit dicht ist, werden nun die Fenster vom Fensterbauer geliefert und eingebaut. Als Nächstes werden die Aussenwände gedämmt sowie der Balkon und die Garage abgedichtet.




6. März 2025

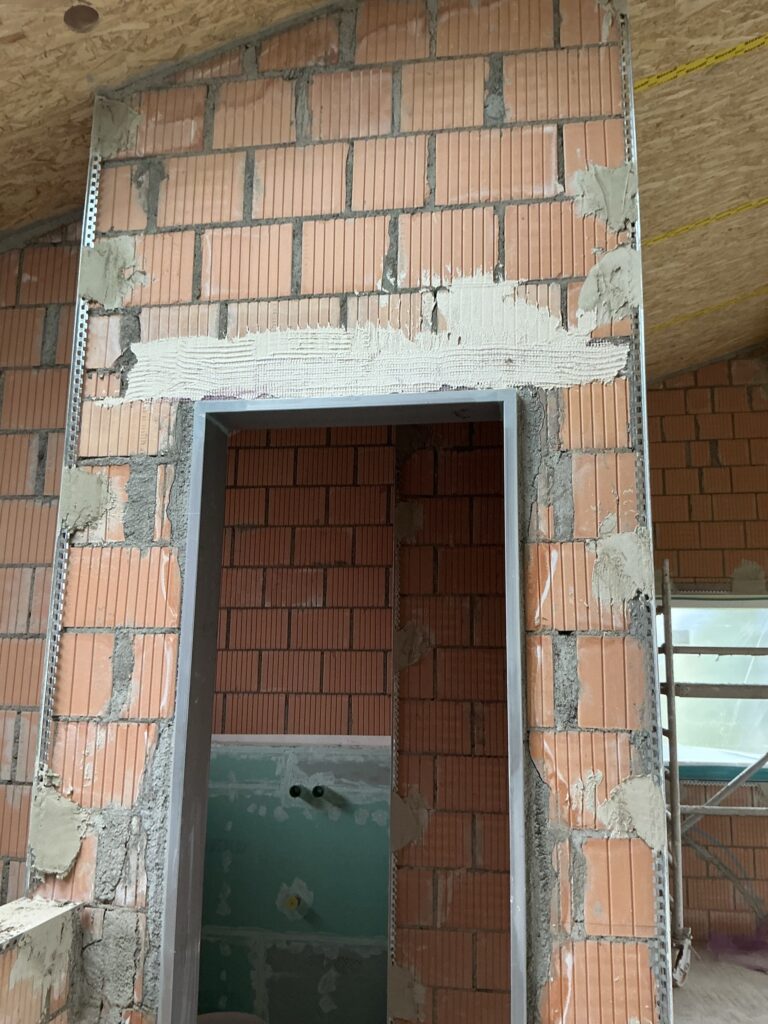

Auf der Baustelle ist inzwischen wieder viel geschehen und passiert. Die Betondecke im Erdgeschoss wurde betoniert und ist bereits so weit ausgehärtet, dass darauf weitergearbeitet werden kann. Die EG-Wände aus Beton werden gerade geschalt und fürs Betonieren vorbereitet. In den nächsten Tagen werden die Wände betoniert und die noch fehlenden Wände aus Backstein werden gemauert. Ist dies erledigt, wird der Holzbauer das Dach aufrichten, welches er in Elementbauweise erstellt hat.



5. Februar 2025
Mittlerweile wurden die Bodenplatte sowie alle Betonwände im Erdgeschoss betoniert. Die vorhandenen Back- und Kalksandsteinwände konnten ebenfalls gemauert werden. Ein Teil der Aussenwände konnte ebenfalls mit wasserresistenter Dämmung gedämmt werden. In einer nächsten Etappe wird die Innentreppe sowie die Decke UG geschalt, armiert und betoniert.


14. Januar 2025
Die Kanalisation ist nun grösstenteils abgeschlossen und auch die Dämmung sowie die Betonverbundfolie sind nun vollflächig verlegt. In den letzten Tagen wurde die Bodenplatte geschalt. Ebenfalls haben der Sanitär, Heizungsinstallateur und der Elektriker ihre Einlagen, also Rohre und Aussparungen, in die Bodenplatte eingelegt. Ebenfalls wurde die Bodenplatte mit dem vom Ingenieur vorgegebenen Eisen bewehrt. Anschliessend wird die Bodenplatte betoniert. Wann dies genau passiert, hängt vom Wetter oder genauer gesagt von der vorhandenen Temperatur ab, da Beton bei zu tiefen Temperaturen gefrieren kann und dann spezielle Zusätze für den Frostschutz nötig sind.


2. April 2025
Leider ist man beim Baugrubenaushub auf sehr harten Sandstein gestossen. Da der Aufwand für das Wegspitzen des Sandsteins, mit speziellem Bagger und Maschinen, zu gross gewesen wäre, haben wir das Projekt auf die neuen Gegebenheiten angepasst. In den nächsten Schritten werden die Leitungen für die Kanalisation verlegt und die Bodenplatte gedämmt sowie geschalt und betoniert. Vor dem Betonieren der Bodenplatte wird aber noch eine Betonverbundfolie eingelegt, um später die gewünschte Dichtigkeit zu gewährleisten.


4. November 2024
Mit dem Spatenstich wurden die ersten Schaufeln Erde für das neu projektierte Einfamilienhaus ausgehoben und somit die Bauarbeiten offiziell gestartet. Der entstehende Aushub wird auf einem angelegten Aushubdepot gelagert und später dann teilweise wieder zum Hinterfüllen verwendet. Wenn der Aushub fertig ist, wird der Baumeister mit dem Verlegen der Leitungen für die Kanalisation beginnen.
